欢迎来到黑龙江省中金建筑技术发展有限公司官方网站!

设为首页加为收藏

全国服务热线

13104512100

您的位置: 首页 > 品牌案例

快速导航

联系我们

地址:哈尔滨市道里区乡政街167号
座机:0451-51873833
手机:13104512100
邮箱:hljzhongjin@126.com
邮编:150070

品牌案例

玖郡C区一期结构加固施工(三标段)

发布时间:2020-03-30浏览次数:1846

玖郡C区一期结构加固施工(三标段)位于哈尔滨市平房区哈南七路与普惠大道合围地段,总建筑面积20137.76㎡。

主要施工工艺:基础采用锚杆静压桩施工,材料选用无缝钢管,桩芯灌注混凝土。

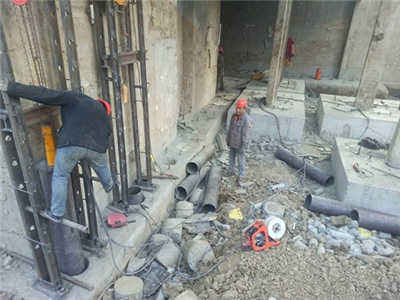

施工流程:定桩位孔及定位→锚杆加工制作及埋设(桩段制作)→桩位孔及锚杆养护和保护→安装压桩反力架→第一节桩就位、校正→压桩→深度及压力值记录→下节桩就位、校正→焊接接桩→压桩→压桩到设计要求→最终深度及压桩力验收→拆除压桩反力架→切割桩头→清孔(配制微膨胀早强混凝土)→封桩。

主要施工工艺要求

2.1、桩段制作:钢管桩段材质、管径、壁厚严格按设计要求选择、焊接坡口面按焊接要求制作。

2.2、桩段连接:两种桩段均采用焊接连接。焊接前应再次检查接头部位处理情况及上下节桩是否在同一轴线上、是否垂直、符合要求方可施焊;焊接时两名焊工在桩两侧同时施焊,以保证对称受力,减小变形;焊接后应检查焊接质量,若有漏焊或焊缝高度不够,应及时补焊。

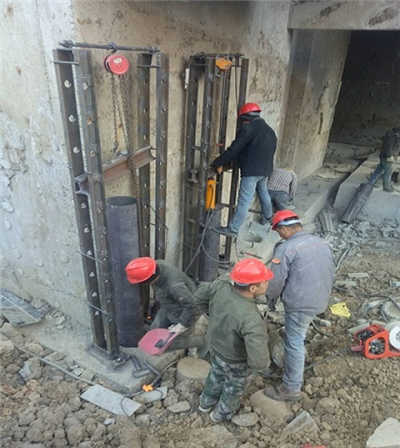

2.3、压桩工艺压桩反力架安装要保持垂直应均衡拧紧锚固螺栓、螺帽,在压桩过程中应随时拧紧松动的螺帽;在锚杆受力较大时应使用多个螺帽叠加使用。桩段在压入时垂直度极为重要,因此除了在初始就位时校核垂直度极外应在压桩时全程连续控制,每节桩的垂直度应控制在1/1000以内;同时应保持千斤顶与桩段轴线在同一垂直线上,千斤顶施加的压力中心与截面形心重合,千斤顶安放偏差不大于2mm。

压桩时不宜数台压桩设备在同一承台上施工,施工期间,压桩力总和不得超过该基础及上部结构的自重,防止基础上抬造成结构破坏。

压桩应连续进行,尽量减少接桩时间,中途不得长时间停顿,以免土体固结超静水压力消散,引起摩阻力剧增。如必须中途停顿时,桩尖应停留在软土层中,且停留时间不宜超过24小时。如遇到压力急剧的增加可能遇碎石障碍物或压入较硬土层,这时液压系统可采用稍压入,持荷,再压入,再持荷,直至达到设计深度或承载力。

压桩过程应做好记录,采用以最终压桩力控制为主、以桩长控制为辅的双控原则。

2.4、封桩工艺

封桩施工是压桩过程中又一个关键环节。桩和混凝土底板能否连接牢固,承载力是否达到要求,联结节点形式是否合理,都是封桩后桩能否发挥作用的关键。

封桩前,桩顶应设计和规范要求截断至设计标高:钢管桩段采用氧割进行切断;钢管桩内应用C25碎石混凝土填充;为加强桩和承台及混凝土底板的连接应将锚杆相互连接起来,以便形成封桩桩帽;清理桩孔内的渣滓及水。

封桩采用C30微膨胀混凝土,注意振捣密实,加强养护。

2.5、待全部桩压完,桩头密封结束,做最后验收,并将技术资料提交。


上一篇:  飞鹤(甘南)乳业有限公司-乳品车间改造项目、主厂房改造项目

下一篇:  兰西县垃圾分类资源化项目厂房基础加固工程

联系我们Contact us
地址:哈尔滨市道里区乡政街167号
电话:0451-51873833
QQ:410660106
邮箱:hljzhongjin@126.com
  • 咨询热线
  • 0451-51873833
